Leitfaden
Der Leitfaden zur AFIR-Konformität für Ladestationsbetreiber (CPOs)
Die AFIR-Anforderungen an die öffentliche Ladeinfrastruktur in Europa verstehen
Kurzüberblick
Die Verordnung über den Aufbau der Infrastruktur für alternative Kraftstoffe (AFIR) ist heute einer der wichtigsten Rechtsrahmen für die Zukunft des öffentlichen EV-Ladens in der Europäischen Union.
Die Verordnung gilt seit dem 13. April 2024. Sie legt gemeinsame Regeln dafür fest, wie Ladeinfrastruktur in allen Mitgliedstaaten aufgebaut, betrieben, zugänglich gemacht und angebunden werden muss. Damit unterstützt sie die übergeordneten Ziele Europas im Rahmen des Pakets „Fit für 55“ und den Übergang zu einer klimaneutralen Mobilität.
Für Ladestationsbetreiber (CPOs) und E-Mobilitätsanbieter (eMSPs) ist die AFIR mehr als eine Sammlung von Pflichten. Sie ist ein Fahrplan für Ladenetzwerke, die für E-Fahrer zuverlässig, interoperabel, transparent und nutzerfreundlich sind. Die Verordnung betrifft den gesamten Lebenszyklus des Netzwerkausbaus: von der Akzeptanz von Zahlungen und klaren Preisen über den Datenaustausch und die digitale Anbindung bis zu Smart-Charging-Funktionen.
Wenn Sie nicht sicher sind, wie sich die AFIR auf Sie und Ihr Unternehmen auswirkt, lesen Sie weiter: Hier finden Sie einen praxisnahen, umsetzungsorientierten Überblick darüber, was die AFIR verlangt und wie Sie als CPO die Konformität im Betrieb umsetzen.
In unserem Leitfaden finden Sie aktuelle Informationen zu den neuesten Anforderungen, Fristen und Erwartungen der AFIR. Am Ende kennen Sie die wichtigsten Punkte zur technischen und betrieblichen Bereitschaft, die Sie für ein zukunftssicheres Ladenetzwerk in Europa brauchen.
1. Was ist die AFIR? Überblick und Bedeutung
Die Verordnung über den Aufbau der Infrastruktur für alternative Kraftstoffe (AFIR), in Kraft seit dem 13. April 2024, legt verbindliche Anforderungen an Ausbau, Zugänglichkeit und Betrieb öffentlicher Ladeinfrastruktur in der Europäischen Union fest. Ihr Ziel ist es, dass EV-Fahrer in allen Mitgliedstaaten zuverlässig Zugang zu Ladepunkten haben. Dazu beseitigt sie Fragmentierung, verbessert die Nutzerfreundlichkeit und beschleunigt den Ausbau der Infrastruktur für alternative Kraftstoffe als Teil der europäischen Klimaziele.
Die AFIR legt klare Erwartungen fest für:
- die Verfügbarkeit von Ladenetzen im Transeuropäischen Verkehrsnetz (TEN-V)
- die Zugänglichkeit von Zahlungen über weit verbreitete elektronische Zahlungsmittel
- transparente Preise, die vor dem Laden angezeigt werden
- Interoperabilität und technische Standards
- Anforderungen an den Datenaustausch, die Kartendienste, Planung und Transparenz für Nutzer unterstützen
- Smart Charging und digitale Anbindung
Diese Regeln gelten für alle öffentlich zugänglichen Ladestationen und betreffen alle Beteiligten im EV-Lade-Ökosystem, insbesondere CPOs und eMSPs.
Welches Problem löst die AFIR?
Vor der AFIR war die europäische Ladelandschaft fragmentiert und uneinheitlich. Fahrer hatten mit Folgendem zu kämpfen:
- Ungleich verteilte Infrastruktur zwischen Mitgliedstaaten und Regionen
- Hürden beim Bezahlen, die mehrere Apps und Abonnements erforderten
- Fehlende Preistransparenz, die Kostenvergleiche erschwerte
- Probleme bei der Interoperabilität, die grenzüberschreitende Fahrten behinderten
- Uneinheitliche Nutzererfahrung, die je nach Standort und Betreiber stark schwankte
Was sind die Hauptziele der AFIR?
Die AFIR begegnet diesen Herausforderungen mit drei Hauptzielen:
1. Dekarbonisierung des Verkehrs
Indem sie Infrastrukturhürden für die Verbreitung von Elektrofahrzeugen beseitigt, beschleunigt die AFIR die Abkehr von Fahrzeugen mit fossilen Kraftstoffen und unterstützt direkt die Ziele der EU zur Senkung der Treibhausgasemissionen.
2. Einheitliche Standards für das EV-Laden
Die AFIR legt einheitliche technische und betriebliche Standards für alle Mitgliedstaaten fest. So ist die Nutzererfahrung unabhängig von Standort und Betreiber einheitlich.
3. Klimaneutralität der EU bis 2050
Als Teil des übergeordneten Pakets „Fit für 55“ trägt die AFIR zum ehrgeizigen Ziel der EU bei, bis zur Mitte des Jahrhunderts klimaneutral zu werden.
2. Die wichtigsten AFIR-Konformitätsanforderungen
Die AFIR führt umfassende Anforderungen ein, die für alle öffentlichen Ladestationen in der EU gelten. Diese Regeln betreffen Folgendes:
- Wie wird die Infrastruktur aufgebaut?
- Wie werden Zahlungen abgewickelt?
- Wie werden Preisinformationen kommuniziert?
- Wie werden Daten mit nationalen Plattformen und digitalen Mobilitätsdiensten geteilt?
Ziel ist es, dass EV-Fahrer überall in Europa ein einheitliches und zuverlässiges Ladeerlebnis haben, unabhängig vom Betreiber oder Land.
Die AFIR-Landschaft hat sich 2025 mit der Einführung der Delegierten Rechtsakte zur AFIR deutlich verändert. Sie legten wichtige technische Spezifikationen und Fristen fest, die bestimmen, wie CPOs und eMSPs Daten teilen und die Interoperabilität in Europa sicherstellen müssen. Dazu gehörten neue Zielvorgaben für die Dichte von Ladestationen, verpflichtende Anforderungen an den Datenaustausch für Ladestationsbetreiber und aktualisierte technische Anforderungen an die Interoperabilität, etwa ISO 15118.
Die folgenden Abschnitte beschreiben die zentralen Konformitätsbereiche, die CPOs erfüllen müssen.

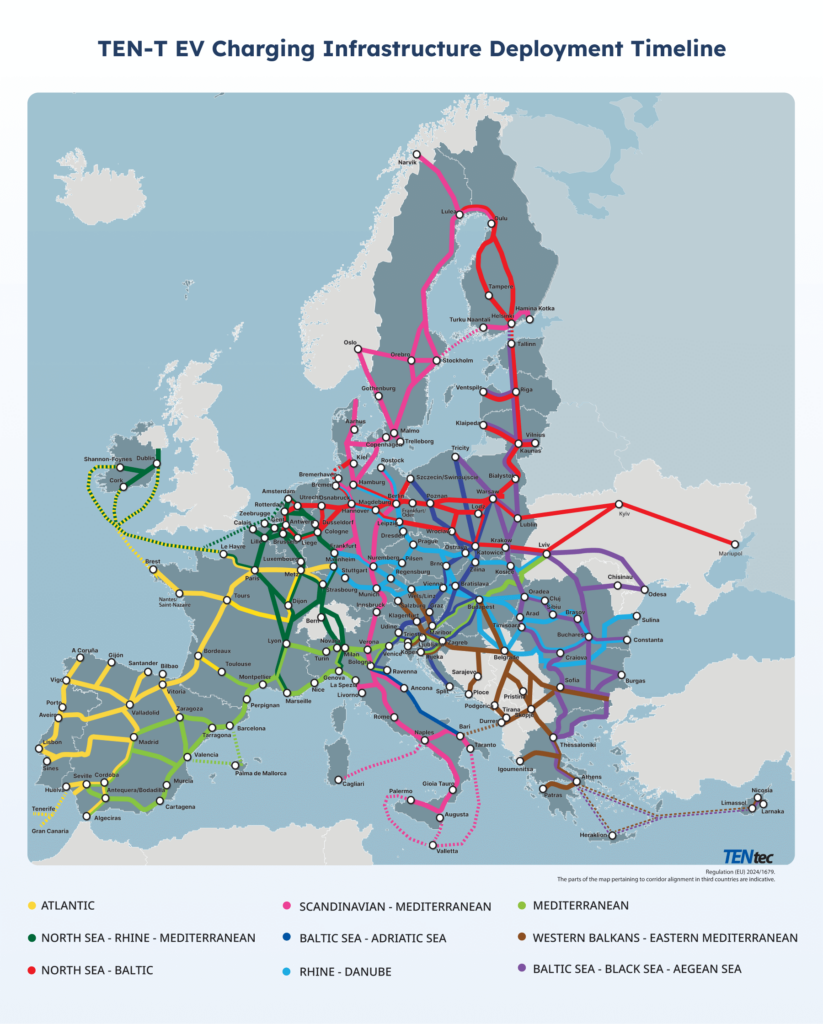

- Anforderungen an das Laden im TEN-V-Netz
Die AFIR legt klare Ausbauziele für die Ladeinfrastruktur entlang des Transeuropäischen Verkehrsnetzes (TEN-V) fest. Das Netz umfasst die wichtigsten Verkehrskorridore der EU und sichert einen einheitlichen Zugang zu Ladestationen für Langstreckenfahrten in ganz Europa.
Leichte Nutzfahrzeuge (Pkw und Transporter)
Bis zum 31. Dezember 2025 müssen die Mitgliedstaaten Folgendes sicherstellen:
- 150-kW-Schnellladestationen alle 60 km entlang des TEN-V-Kernnetzes
- ausreichende Kapazität für die Nachfrage der in jedem Mitgliedstaat zugelassenen batterieelektrischen Fahrzeuge
Bis zum 31. Dezember 2035:
- vollständig ausgebaute TEN-V-Ladeinfrastruktur mit erweiterter Kapazität für leichte Nutzfahrzeuge im Kern- und Gesamtnetz
Schwere Nutzfahrzeuge (Lkw und Busse)
Bis zum 31. Dezember 2030 müssen die Mitgliedstaaten Folgendes errichten:
- Hochleistungsladestationen mit ≥350 kW alle 60 km im TEN-V-Kernnetz
- 350-kW-Ladestationen alle 100 km im TEN-V-Gesamtnetz
- vollständige Netzabdeckung bis 2030, geeignet für elektrische Lkw und Busse entlang der wichtigsten Güterverkehrskorridore
Gemeinsam sichern diese Maßnahmen einen einheitlichen Ausbau von Schnell- und Hochleistungsladen. Sie helfen, die bisherigen Infrastrukturlücken zwischen den Mitgliedstaaten zu schließen.
Diese Ziele markieren einen grundlegenden Wandel: weg von früheren Ansätzen, die auf die Zahl der Ladepunkte setzten, hin zu einem kapazitätsbasierten Rahmen, der ausreichend Leistung dort bereitstellt, wo sie am dringendsten gebraucht wird.

- Datenbereitstellung und Datenzugang

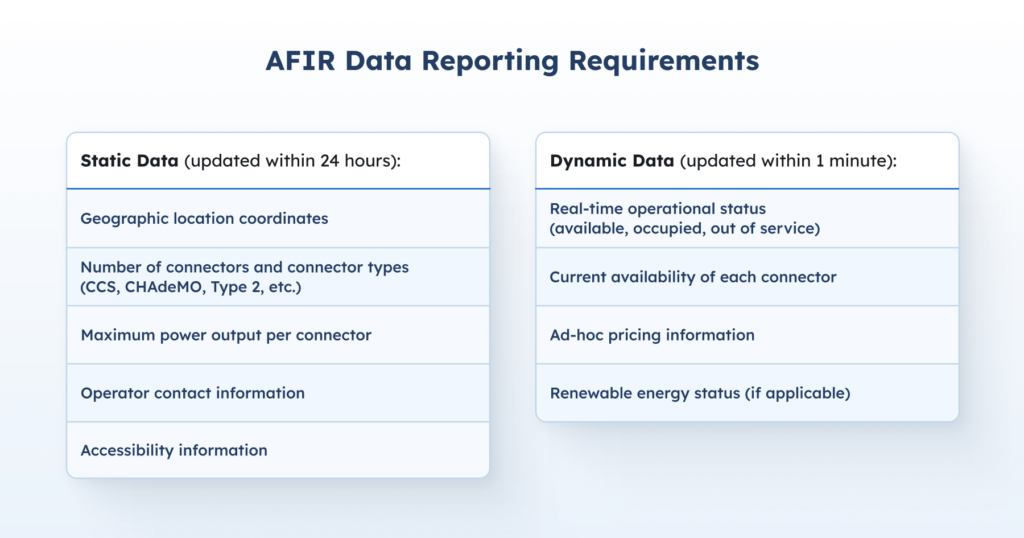

Seit dem 14. April 2025 verlangt die AFIR, dass CPOs öffentlich zugänglicher Ladepunkte Endnutzern statische und dynamische Daten kostenlos über den Nationalen Zugangspunkt (NAP) ihres Mitgliedstaats bereitstellen.
Statische Daten müssen mindestens alle 24 Stunden aktualisiert werden, dynamische Daten mindestens einmal pro Minute. So zeigen Kartendienste, Routenplaner und digitale Mobilitätstools EV-Fahrern korrekte Informationen. Zudem unterstützt das eine bessere Planung und Aufsicht durch Netzbetreiber, Kommunen und Regulierungsbehörden.
- Statische Daten: Dazu gehören Informationen wie Standort und Steckertyp. Sie müssen innerhalb von 24 Stunden nach jeder Änderung aktualisiert werden.
- Dynamische Daten: Dazu gehören Informationen wie die Verfügbarkeit in Echtzeit und aktuelle Preise. Sie müssen innerhalb einer Minute aktualisiert werden.
- Offener Zugang: Die Daten müssen diskriminierungsfrei über standardisierte APIs öffentlich zugänglich sein. Die Mitgliedstaaten sind dafür verantwortlich, dass ihre NAPs die Anforderungen der AFIR an Zugänglichkeit und Interoperabilität erfüllen.
Ab dem 14. April 2026 müssen alle Daten im Format DATEX II bereitgestellt werden.

- Preistransparenz und Zahlungsanforderungen
Die AFIR schreibt vor, dass alle öffentlichen Ladestationen einfache, allgemein zugängliche Zahlungsoptionen und klare Preisinformationen bieten.
Ad-hoc-Laden und Ad-hoc-Zahlungen
Die AFIR schreibt vor, dass EV-Fahrer Ladevorgänge ohne Abonnement starten können. Dafür müssen alle öffentlichen Ladestationen weit verbreitete elektronische Zahlungsmittel anbieten und Preisinformationen vor Beginn des Ladens klar anzeigen. Das stärkt das Vertrauen der Nutzer und sorgt für einheitliche Erwartungen in den Ladenetzen der EU.

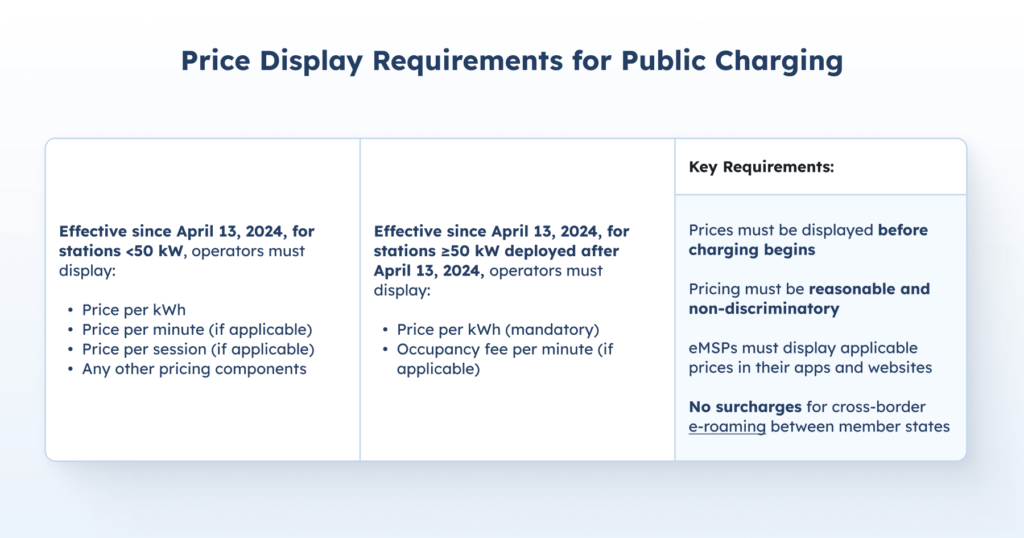

Preise müssen klar und vergleichbar sein
Die Preise an öffentlich zugänglichen Ladepunkten müssen transparent, klar vergleichbar und diskriminierungsfrei sein. Dazu gehört, die Preise und ihre Bestandteile (z. B. Preis pro Ladevorgang, pro Minute und pro kWh) anzuzeigen, damit Nutzer vor Beginn eines Ladevorgangs informiert sind.
Die folgende Tabelle zeigt die erforderlichen Zahlungsoptionen, die alle Ladestationen je nach Art des Ladepunkts bieten müssen:

Fahrer müssen wissen, was sie zahlen, bevor der Ladevorgang beginnt. Diese Informationen können auf dem Display der Ladestation, in der Zahlungsoberfläche oder an einem nahe gelegenen Terminal angezeigt werden.
- Smart Charging und Energiemanagement
Smart-Charging-Funktionen sind ein zentraler Bestandteil der AFIR-Vision einer effizienten Infrastruktur. CPOs müssen Funktionen unterstützen, mit denen sich die Ladeleistung dynamisch überwachen und steuern lässt. Das dient vor allem einer besseren Einbindung ins Stromnetz und stellt sicher, dass Ladestationen auf Änderungen der Stromnachfrage reagieren können. Das trägt zur Netzstabilität bei und entlastet die lokalen Netze, während die Zahl der Elektrofahrzeuge weiter steigt.
Ab dem 13. April 2024 für neu gebaute Ladestationen und ab dem 14. Oktober 2024 für modernisierte Ladestationen müssen alle öffentlich zugänglichen Ladepunkte Folgendes unterstützen:
- Leistungsanpassung in Echtzeit: die Möglichkeit, die Ladeleistung anhand externer Signale anzupassen
- Netzintegration: die Fähigkeit, auf Lastmanagement-Signale von Verteilnetzbetreibern zu reagieren
- Fernsteuerung: Damit können CPOs den Ladebetrieb über zentrale Plattformen verwalten
- Interoperabilität und Kommunikationsstandards
Die AFIR verlangt, dass Ladeinfrastruktur standardisierte Kommunikationsprotokolle unterstützt. Das sichert die Interoperabilität zwischen verschiedenen Herstellern und Betreibern. Die AFIR verweist auf zentrale technische Normen von IEC, ISO und CEN, um die Interoperabilität der europäischen Ladenetze zu gewährleisten. Diese Normen legen fest, wie Ladestationen kommunizieren, wie Daten ausgetauscht und wie Smart Charging umgesetzt werden sollen.
Die AFIR schreibt das Open Charge Point Protocol (OCPP) zwar nicht ausdrücklich vor, doch das Protokoll bleibt entscheidend für die Umsetzung vieler von der AFIR geforderter Funktionen, darunter:
- Fernsteuerung und Fernüberwachung
- Firmware-Updates over the air
- Statusmeldungen in Echtzeit
- Datenübertragung an Backend-Systeme
- bidirektionale Kommunikation mit dem Stromnetz und den Fahrzeugen
- Smart Charging und Lastmanagement
ISO-15118-Standards: Ab dem 8. Januar 2026 müssen alle neuen oder modernisierten öffentlich zugänglichen Ladepunkte ISO 15118 (Teile -1 bis -5) unterstützen. Das ermöglicht:
- Plug & Charge: automatische Authentifizierung und Autorisierung ohne Apps oder RFID-Karten
- Erweitertes Smart Charging: Kommunikation zwischen Fahrzeug und Infrastruktur für ein ausgefeiltes Lastmanagement
- Sichere Kommunikation: zertifikatsbasierte Authentifizierung für einen sicheren Datenaustausch
Die meisten CPOs setzen auf OCPP-konforme Ladestationen und Backend-Systeme, um diese Anforderungen wirksam zu erfüllen.

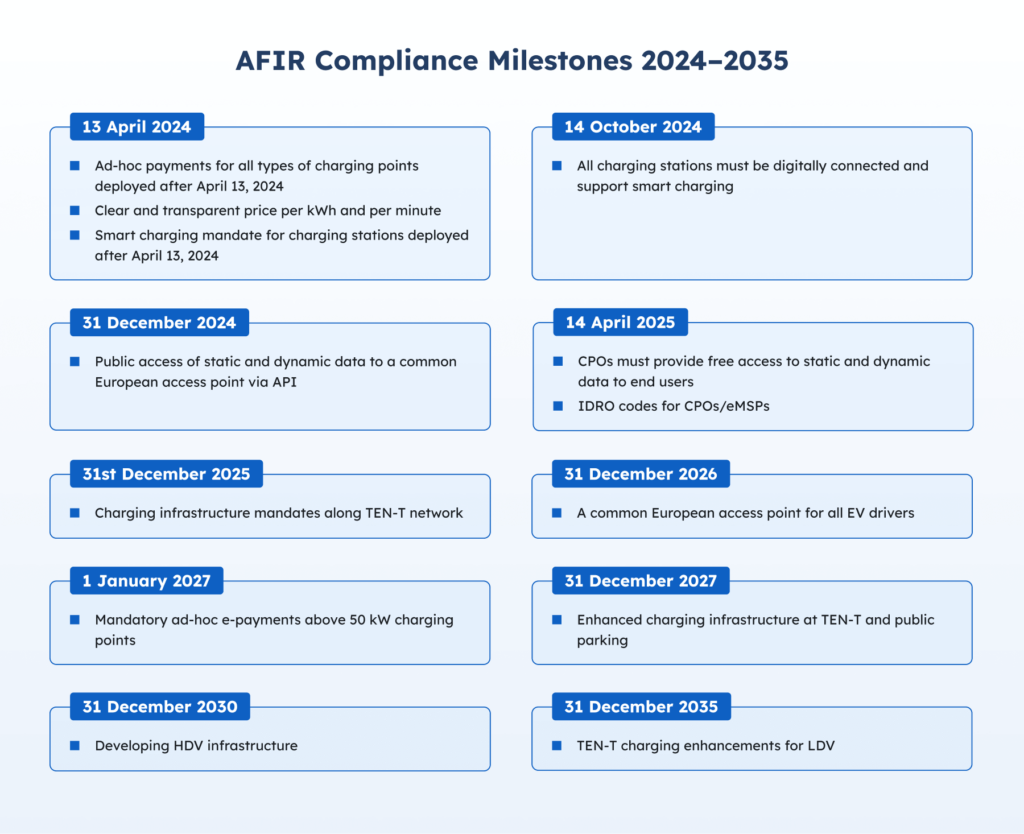

Welche anstehenden AFIR-Fristen sollten Sie kennen?
- 14. April 2026: Ab dem 14. April 2026 müssen alle Daten im Format DATEX II bereitgestellt werden.
Die Mitgliedstaaten sind dafür verantwortlich, dass ihre NAPs die Anforderungen der AFIR an Zugänglichkeit und Interoperabilität erfüllen. Das Europäische Komitee für Normung (CEN) hat am 9. Oktober 2025 offiziell PD CEN/TS 16157-11:2025 veröffentlicht, die lange erwartete Erweiterung des Standards DATEX II für Energieinfrastruktur, einschließlich Ladenetzen.
Diese neue technische Spezifikation legt fest, wie Daten zu Ladepunkten strukturiert und über interoperable Plattformen ausgetauscht werden müssen, im Einklang mit der AFIR und der Delegierten Verordnung (EU) 2022/670.
Ab dem 14. April 2026 müssen alle Ladestationsbetreiber diese Daten über eine DATEX-II-konforme API bereitstellen. Das sorgt für volle Transparenz und grenzüberschreitende Zugänglichkeit.
AMPECO hat bereits mit der internen Entwicklung begonnen, um die Architektur seiner Plattform an die neue Spezifikation anzupassen. So sind alle Kunden vor Ablauf der regulatorischen Fristen vollständig konform.
- 8. Januar 2026: Die Unterstützung von ISO 15118-2 wird für alle neuen oder modernisierten öffentlich zugänglichen Ladepunkte Pflicht und schafft die Grundlage für die Plug-&-Charge-Kommunikation
- 1. Januar 2027: ISO 15118-20 wird für alle neuen oder modernisierten öffentlich zugänglichen Ladepunkte Pflicht und bringt Protokolle der zweiten Generation mit bidirektionalen Ladefunktionen. Wo Plug & Charge angeboten wird, müssen Ladestationen für die Interoperabilität sowohl ISO 15118-2 als auch ISO 15118-20 unterstützen
- 1. Januar 2027: Die Anforderungen von ISO 15118-20 gelten auch für private Ladeinfrastruktur, einschließlich Ladestationen für Flotten und am Arbeitsplatz

3. Lösungen zur AFIR-Konformität für CPOs
Die AFIR legt detailliert fest, wie Ladestationen betrieben werden müssen, einschließlich der Kommunikation von Preisen, der Abwicklung von Zahlungen und des Datenaustauschs. Für CPOs bedeutet das, dass Hardware- und Softwarefunktionen auf die technischen Spezifikationen der Verordnung abgestimmt werden müssen.
Die folgenden Abschnitte beschreiben die wichtigsten Konformitätsbereiche und wie Betreiber sie mit Funktionen erfüllen können, die moderne Ladepunkt-Managementsysteme in der Regel bieten.
1. Zahlungen und Ad-hoc-Zugang
Die AFIR verlangt, dass EV-Fahrer an jeder öffentlich zugänglichen Ladestation einen Ladevorgang ohne Abonnement starten können. CPOs müssen also weit verbreitete elektronische Zahlungsmittel unterstützen und dafür sorgen, dass das Bezahlen an allen Ladestationen einfach und einheitlich ist.
Die Pflichten zur Ad-hoc-Zahlung lassen sich auf verschiedene Weise erfüllen.

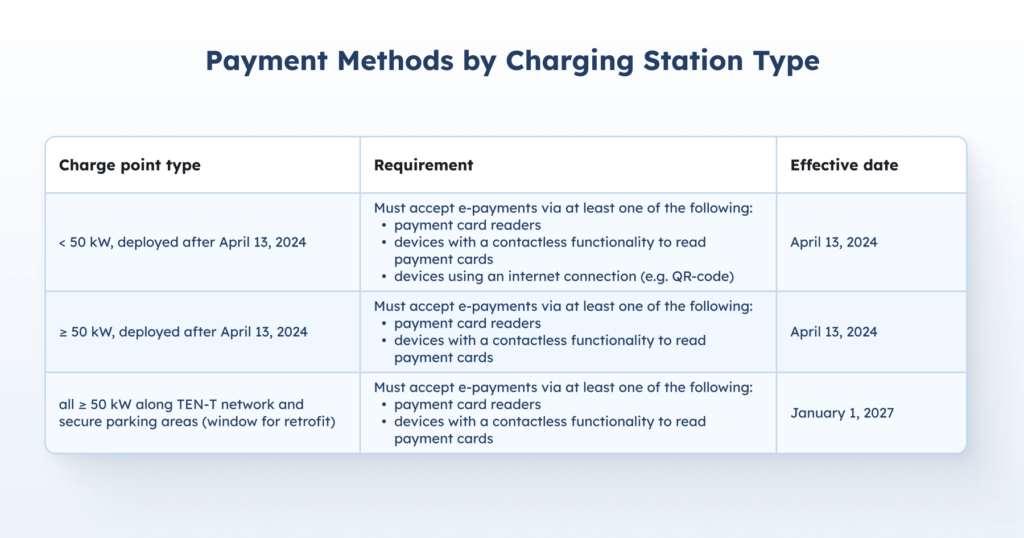

- Ladestationen über 50 kW müssen eine Zahlung mit physischer Karte anbieten, in der Regel über ein integriertes Zahlungsterminal oder ein Terminal am Standort.
- Standorte mit Ladestationen unter 50 kW können Ad-hoc-Zahlungen per QR-Code ermöglichen, der Fahrer auf eine sichere und konforme Zahlungsseite führt.
In jedem Fall ist die zentrale Anforderung, dass Fahrer einen Ladevorgang sofort mit einem vertrauten Zahlungsmittel starten können.
Ein Ladepunkt-Managementsystem spielt dabei eine wichtige Rolle: Es verwaltet die Zahlungsabläufe, ist mit zertifizierten Zahlungsdienstleistern integriert und sorgt dafür, dass Transaktionen korrekt erfasst und abgeglichen werden. Eine zuverlässige OCPP-Kommunikation zwischen Ladestation und Backend ist entscheidend, um diese Abläufe zu unterstützen und die Zugänglichkeitsanforderungen der AFIR einzuhalten.
Eine Übersicht über verschiedene Umsetzungsmodelle mit praktischen Vor- und Nachteilen finden Sie in 4 Wege, wie öffentliche CPOs die AFIR erfüllen können, einem ausführlichen Blick auf Webportale, QR-Codes, Zahlungsterminals und Kioske mit Beispielen, wann welches Modell betrieblich sinnvoll ist, oder in Zahlungsterminals für das EV-Laden: Der Praxisleitfaden, einem technischeren Leitfaden zu Hardwareauswahl, integrierten und eigenständigen Terminals sowie Integrationsfragen für CPOs, die eine AFIR-konforme Zahlungsinfrastruktur planen.
2. Preise und Transparenz
Transparente Preise, wie sie die AFIR vorsieht, sind eine weitere Möglichkeit für CPOs und eMSPs, das Ladeerlebnis für EV-Fahrer zu verbessern und zugleich ihre Umsätze zu optimieren.
Diese Transparenz lässt sich über die Benutzeroberfläche der Ladestation erreichen, etwa ein digitales Display an der Ladestation oder die Zahlungsoberfläche beim Ad-hoc-Laden. Das Ladepunkt-Managementsystem muss diese Anzeigen unterstützen, indem es korrekte Preisinformationen in Echtzeit liefert und dafür sorgt, dass Änderungen dem Fahrer sofort angezeigt werden.
CPOs sollten sicherstellen, dass ihre Preismodelle an allen Ladestationen einheitlich umgesetzt werden und das Backend so konfiguriert ist, dass es die korrekten Tarife automatisch berechnet und anwendet. Das verringert das Risiko von Abweichungen und hilft, die Vorgaben der AFIR zu Nutzerinformation und Fairness einzuhalten.
Wenn Sie Preise und Tarife nicht nur als Pflichtpunkt, sondern als Teil Ihrer Strategie verstehen möchten, lesen Sie: Wie die AFIR das EV-Ladegeschäft in Europa verändert. Der Artikel verbindet Preistransparenz, Tarifmodelle und AFIR-Anforderungen mit den weiteren geschäftlichen Folgen für CPOs und eMSPs.
3. Datenzugang
Ein Ziel öffentlich verfügbarer Informationen, also statischer und dynamischer Daten, ist ein reibungsloses EV-Laden und letztlich ein positives Fahrerlebnis mit dem Elektrofahrzeug. Außerdem werden gute Daten für Kartendienste und die Netzplanung benötigt. Deshalb sollten CPOs anderen Systemen hochwertige Daten bereitstellen können, mit denen sich die Infrastruktur weiter verbessern lässt.
Um diese Pflichten zu erfüllen, müssen CPOs sicherstellen, dass ihr Ladepunkt-Managementsystem vollständige, korrekte Datensätze erzeugen und in den geforderten Formaten exportieren kann. Eine zuverlässige OCPP-Kommunikation ist entscheidend, um dynamische Daten von jeder Ladestation zu erfassen, und zusätzlich muss das Backend diese Informationen automatisch an die Nationalen Zugangspunkte übermitteln können. Gleichbleibende Datenqualität ist entscheidend, da Ungenauigkeiten zu regulatorischen Prüfungen oder Beschwerden von Nutzern führen können.
4. Konnektivität und Fernverwaltung
Öffentliche Ladestationen müssen korrekte und aktuelle Daten liefern, eine hohe Verfügbarkeit gewährleisten und ein nutzerfreundliches Bezahlen ermöglichen. Deshalb sind eine zuverlässige Anbindung und Fernverwaltung wesentliche Bestandteile der Konformität.
Ein modernes Ladepunkt-Managementsystem sollte:
- CPOs ermöglichen, Ladestationen in Echtzeit zu überwachen
- Störungen schnell erkennen und diagnostizieren
- Neustarts aus der Ferne durchführen
- Firmware-Updates einspielen.
Fernsteuerungsfunktionen, etwa das Starten oder Stoppen von Ladevorgängen, sind ebenfalls grundlegend für ein zuverlässiges Netzwerk.
Eine gute Anbindung erleichtert auch die Integration in Zahlungsabläufe und die Erfüllung der Anforderungen an den Datenaustausch. Wenn CPOs Leistung und Status aller Ladestationen zentral verfolgen, sichern sie eine gleichmäßigere Verfügbarkeit und vermeiden Situationen, in denen vermeidbare Ausfälle die Konformität gefährden.
Die Integration all dieser Funktionen hilft, die Standards der AFIR für Transparenz und Zugänglichkeit zu erfüllen.
Wie diese betrieblichen Funktionen mit dem regulatorischen Wandel zusammenhängen, lesen Sie in unserem Blogbeitrag: Was bedeutet AFIR für das EV-Laden in Europa?
5. Smart Charging und Lastmanagement
Die AFIR enthält auch Erwartungen an Smart Charging und eine effizientere Netzintegration. Öffentliche Ladestationen müssen also die Ladeleistung dynamisch anpassen, auf Signale aus dem Netz reagieren oder vom Betreiber festgelegten Regeln folgen können.
Smart Charging entlastet lokale Netze, unterstützt ein besseres Energiemanagement und hilft, die Betriebskosten zu optimieren. Die meisten CPOs, die diese Funktionen umsetzen, nutzen ein Backend, das Folgendes unterstützt:
- Leistungsanpassungen in Echtzeit
- dynamisches Lastmanagement (DLM) über mehrere Ladestationen an einem Standort
- Integration mit Energiemanagementsystemen.
Mit Smart-Charging-Funktionen können CPOs nicht nur die Anforderungen der AFIR erfüllen, sondern auch Leistung und Skalierbarkeit ihrer Netzwerke insgesamt verbessern. Mit der zunehmenden Verbreitung von Elektrofahrzeugen werden diese Funktionen noch wichtiger, um die Stabilität zu sichern und Fahrern zuverlässige Ladedienste zu bieten.
Wie die AFIR das EV-Ladegeschäft in Europa verändert zeigt, wie Smart Charging und DLM CPOs helfen, die Anforderungen der AFIR zu erfüllen, Netzengpässe zu bewältigen, Betriebskosten zu senken und das Fahrererlebnis zu verbessern.
4. Risiken für Ladestationsbetreiber bewältigen
Mit dem Inkrafttreten der AFIR-Anforderungen müssen CPOs ihre betrieblichen und finanziellen Strategien überprüfen, um dauerhaft konform zu sein.
Viele Herausforderungen, die es im EV-Lademarkt bereits gibt, etwa Hardwarekompatibilität, Installationskosten und Wartung, werden durch regulatorische Pflichten und strengere Erwartungen an die Interoperabilität verstärkt.
Für eine langfristige Tragfähigkeit ist es wichtig zu verstehen, wie sich diese Risiken auf den Tagesbetrieb und die künftige Geschäftsplanung auswirken.
Kosten und Wirtschaftlichkeit
Die Einhaltung der AFIR erfordert oft erhebliche Investitionen. CPOs müssen unter Umständen zusätzliche Hardware wie Zahlungsterminals oder modernisierte Ladestationen anschaffen und die Kosten für neue Elektroinstallationen oder Nachrüstungen der Infrastruktur tragen.
Die Integration dieser Komponenten in bestehende Systeme erfordert meist zusätzlichen Softwareaufwand und laufende Wartung. Diese Ausgaben können eine erhebliche finanzielle Belastung sein, besonders für Betreiber mit großen oder älteren Netzwerken.
So können CPOs Kosten senken
Um diese Kosten wirksam zu steuern, profitieren CPOs von der Zusammenarbeit mit zuverlässigen Hardwareherstellern und Softwareanbietern. Modulare, interoperable und auf langfristige Upgrades ausgelegte Lösungen helfen, unnötige Ausgaben zu vermeiden, und begrenzen das Risiko inkompatibler Geräte in der Zukunft. Eine frühe Bestandsaufnahme und eine sorgfältige Anbieterauswahl können teure Fehler verhindern und den Weg zu einem vollständig konformen Netzwerk verkürzen.
Wartung der Geräte und Betriebsbereitschaft
Eine weitere große Herausforderung für CPOs ist es, Geräte zu warten, die auch bei sich wandelnder Technologie und Regulierung konform bleiben. Ladestationen ohne moderne Kommunikations- oder Zahlungsfunktionen können schnell veralten. Hardware, die kommende Standards nicht unterstützt, kann zudem die Effizienz des Netzwerks senken und die Nutzererfahrung verschlechtern.
Am besten begegnen Sie dieser Herausforderung, indem Sie Geräte bevorzugen, die Firmware-Updates, modulare Komponenten und offene Kommunikationsstandards wie OCPP unterstützen. Wenn Sie außerdem regelmäßige Wartungszyklen, rechtzeitige Upgrades und eine proaktive Überwachung einplanen, stellen Sie sicher, dass Ihre Ladestationen zuverlässig arbeiten und den Erwartungen der AFIR entsprechen.
Bleiben Sie informiert und folgen Sie uns, um von neuen Anforderungen zu erfahren: So können CPOs ihre Infrastruktur anpassen, bevor Probleme kritisch werden.
Netzintegration und Lastplanung
Je mehr Ladestationen in Europa errichtet werden, desto wichtiger wird ihr Einfluss auf das Stromnetz. Die Infrastrukturziele der AFIR bedeuten, dass Netzbetreiber und CPOs enger zusammenarbeiten müssen, um den wachsenden Energiebedarf zu planen und zu steuern. Ohne sorgfältige Planung drohen neuen Ladestandorten Verzögerungen, teure Netzausbauten oder mögliche Instabilität.
Wenn Smart Charging und DLM in den Netzwerkbetrieb integriert werden, lässt sich die Stromnachfrage ausgleichen und eine Überlastung lokaler Netze vermeiden. Diese Funktionen senken auch die Betriebskosten, da der Verbrauch aus den Spitzenzeiten verlagert wird. Eine enge Abstimmung mit Verteilnetzbetreibern sorgt für einen reibungsloseren Ausbau, weniger Überraschungen bei der Installation und eine zuverlässigere Leistung auf lange Sicht.
Rechtliche Risiken und Compliance
Die Europäische Kommission verhängt zwar keine direkten Geldbußen für Verstöße gegen die AFIR, doch die Mitgliedstaaten sind für die Durchsetzung zuständig. Sanktionen, rechtliche Schritte oder Einschränkungen können sich also je nach Land unterscheiden. Auch Einzelpersonen, Unternehmen oder Verbraucherschutzorganisationen können bei Verstößen rechtliche Schritte einleiten, besonders wenn Preistransparenz oder Zugänglichkeit betroffen sind.
Da die AFIR national unterschiedlich ausgelegt werden kann, müssen CPOs die lokale Gesetzgebung und länderspezifische Anforderungen, die den EU-Rahmen ergänzen, im Blick behalten. Wer diese Änderungen verfolgt, vermeidet unerwartete Konformitätslücken und senkt rechtliche und betriebliche Risiken.
Die Bedeutung von Überwachung, Daten und zentraler Verwaltung
Zentrale Transparenz und Kontrolle über das Ladenetzwerk sind unerlässlich, um die Pflichten der AFIR zu erfüllen. CPOs müssen die Leistung in Echtzeit überwachen, auf korrekte Daten zu Ladevorgängen und Zahlungen zugreifen, Störungen schnell erkennen und vollständige Prüfpfade führen können. Ohne dieses betriebliche Rückgrat wird es viel schwieriger, die Erwartungen der AFIR an Konnektivität, Smart Charging und Datenzugang zu erfüllen.
Ein leistungsfähiges CPMS (Ladepunkt-Managementsystem) unterstützt diese Anforderungen, indem es alle Betriebsdaten bündelt, die OCPP-Kommunikation verwaltet, die Fehlerbehebung aus der Ferne ermöglicht und die Daten für die Meldung an die Nationalen Zugangspunkte aufbereitet. In vielerlei Hinsicht ist zentrale Software die Grundlage echter AFIR-Konformität, heute und bei künftigen Anforderungen.
5. Fazit
Die AFIR ist eine der wichtigsten regulatorischen Veränderungen auf Europas Weg zu nachhaltiger Mobilität. Mit klaren Vorgaben für die Verfügbarkeit von Ladestationen, die Zugänglichkeit von Zahlungen, Preistransparenz, Datenaustausch und Smart Charging soll die Verordnung EV-Fahrern in allen Mitgliedstaaten ein einheitliches und zuverlässiges Ladeerlebnis bieten. Für Ladestationsbetreiber und E-Mobilitätsanbieter bedeutet das: Betriebsprozesse anpassen, die Infrastruktur bei Bedarf modernisieren und sicherstellen, dass die Backend-Systeme alle Anforderungen der AFIR unterstützen.
Die Konformität bringt neue Pflichten, schafft aber auch Chancen. CPOs, die früh in interoperable Technologie, ein robustes Datenmanagement und skalierbare Abläufe investieren, sind besser aufgestellt, um ihre Netzwerke auszubauen, die Zufriedenheit der Nutzer zu steigern und sich in einem zunehmend umkämpften europäischen EV-Lademarkt zu behaupten. Die AFIR bietet einen klareren Rahmen für diese Entwicklungen, und zu verstehen, wie man darin arbeitet, ist entscheidend für den langfristigen Erfolg.
Es wird entscheidend sein, über Aktualisierungen, Delegierte Rechtsakte und nationale Auslegungen der AFIR informiert zu bleiben, während sich die Verordnung weiterentwickelt.
Das komplette AFIR-E-Book
Lesen Sie unser ausführliches E-Book Der komplette Leitfaden zur AFIR-Konformität für CPOs, um zu verstehen, wie die AFIR den Ladebetrieb verändert und was Ihr Unternehmen tun muss, um konform zu bleiben.
Termin buchen: Vereinbaren Sie einen Termin mit unseren Regulierungsexperten, um Ihre individuelle Konformitätsstrategie zu entwickeln.
Weitere Ressourcen
Glossar wichtiger Begriffe
TEN-V-Netz: das Transeuropäische Verkehrsnetz, für das die AFIR Zielvorgaben für die Ladedichte für leichte und schwere Nutzfahrzeuge festlegt.
Ad-hoc-Zahlungen: Ladevorgänge, die ohne Abonnement gestartet werden und weit verbreitete elektronische Zahlungsmittel erfordern.
Statische Daten: feste Informationen wie Standort der Ladestation, Steckertyp und Ladeleistung.
Dynamische Daten: Betriebsinformationen in Echtzeit, darunter Verfügbarkeit, Preise und Status.
Smart Charging: die Fähigkeit, die Ladeleistung in Echtzeit an den Bedarf des Netzes oder an vom Nutzer festgelegte Zeitpläne anzupassen.
OCPP (Open Charge Point Protocol): der De-facto-Kommunikationsstandard für den Betrieb von Ladestationen und die Interoperabilität.
ISO 15118: ein Kommunikationsstandard zwischen Elektrofahrzeug und Ladestation, der Funktionen wie Plug & Charge ermöglicht.
Offizielle AFIR-Dokumentation
- Verordnung über den Aufbau der Infrastruktur für alternative Kraftstoffe (AFIR): Volltext: offizieller Verordnungstext mit allen Artikeln und Anforderungen
- Fragen und Antworten der Europäischen Kommission zur AFIR: Antworten auf häufige Fragen zur Umsetzung
- Interaktive Karte des TEN-V-Netzes: Abdeckung des Transeuropäischen Verkehrsnetzes erkunden
Technische Standards
- Spezifikation OCPP 2.0.1: vollständige Protokolldokumentation für die Kommunikation von Ladestationen
- Überblick über ISO 15118: Standards für das Vehicle-to-Grid-Kommunikationsprotokoll
- Ladestandards nach IEC 61851: technische Spezifikationen für Ladesysteme für Elektrofahrzeuge
Branchenressourcen
- CharIN-Leitfaden zur Umsetzung von Plug & Charge: Best Practices für das Zertifikatsmanagement nach ISO 15118
- Positionspapiere der ACEA: Sichtweisen der europäischen Automobilhersteller auf die Ladeinfrastruktur
- Sustainable Transport Forum: EU-Forum der Beteiligten, das technische Spezifikationen mitgestaltet
Expertenrat vom Policy- und Regulierungsteam von AMPECO
Die Vorschriften und Konformitätsanforderungen für das EV-Laden zu verstehen, kann komplex sein. Wir unterstützen Sie mit fachkundiger Beratung, damit Sie die AFIR meistern und die sich wandelnden europäischen Anforderungen erfüllen.
